先水电改造还是先安装地暖

浏览:2431发布时间:2017/4/14 来源: 装修保障网

家庭安装采暖系统,地暖是成都采暖市场主流供暖系统,先水电改造还是先安装地暖?

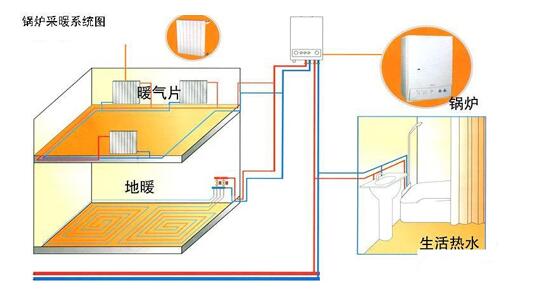

  家庭装修方案之后开始着手地暖的设计施工方案,根据装修布局来合理安排水电改造,水电改造完毕之后地暖施工进场,施工流程基本为(分水器的固定安装→主管道连接→保温板→反射膜→铺设地热盘管→地暖管与分水器连接→设置排气阀、过滤器等等→打压实验→豆石回填→验收→铺瓷砖、地板。水电改造也可以安排在与地暖施工中的(主管道连接、分水器固定)同时进行,但为避免现场分清责任一般是水电改造装修完毕后地暖施工。

地暖进场施工哪些因素影响着顺序?

  1、如果地面打算铺设木地板,一定要等吊顶完毕、墙面内粉刷、外窗安装完毕后在进场施工地暖,谨防粉刷墙体时粉末沾污木地板、吊顶支架子时破坏木地板。

  2、如果地面铺设瓷砖,需要进行豆石回填,这项工作应在墙面粉刷前完成,谨防回填时砂浆水泥玷污墙体。

  3、室内门的安装是在地暖安装完毕后进行,依据地暖施工后地面距上梁的高度选择木门尺寸。

  安装地暖的业主,地暖进场施工前一定进行三方(业主、装修、地暖)技术交底,合理安排好装修流程,避免工序混乱延误工期。

具体的验收规范如下:

  一、水路专项验收

  1、给水工程验收

  把阀门和龙头打开一段时间,进行通水测试。首先查看龙头的出水是否顺畅,有无阻塞情况。如果有安装冷热水管的,应检查冷热水出口是否正确。

  2、排水工程验收

  打开水龙头,关闭一段时间后,查看表面无积水,可检查下水口去水是否顺畅。也在下水口灌入两盆水左右,这一项检查需对所有的台盆、浴缸、马桶、地漏进行检查。

  二、电路专项验收

  1、配电箱验收

  电箱安装标准规定,电箱、开关箱应安装端正、牢固,不得倒置、歪斜;如果有多个电箱,电箱之间的距离不应小于30mm。

  重复打开箱门,检查箱门开关的灵活性;在断电的情况下,用手拨动各开关与漏电保护器,检查起运作是否灵活;打开电箱前盖,检查电箱的布线是否整齐;回路标记是否清晰等。
